凜冬將至,蘭州新區化工園區2024—2025年度供暖季正式開啟倒計時。為保障園區冬季供暖,9月2日,化工熱電公司全面啟動供熱系統檢修工作,熱電聯產130t/h循環流化床鍋爐停止運行,2#汽輪發電機組同步解列停運。
這是一年之中最重要的一場戰役。本次檢修計劃工期僅6天時間,涉及鍋爐系統、汽機系統、脫硫除塵系統、化學系統、輸煤系統等檢修施工內容96項,維護消缺38項,任務之艱巨、責任之重大、時間之緊迫,對保供企業綜合實力提出極高要求。
使命在前,唯有責任?;犭姽緢猿贮h把方向、管大局、保落實的領導核心和政治核心,排兵布陣、掛圖作戰,于檢修開工前研究制定科學高效的檢修方案,并就安全、環保、職業健康、質量、進度目標成立黨員突擊隊,劃分技術監督、安全環保監察、檢修作業、運行操作等執行小組,明確分工、壓實責任,要求全體參修人員嚴格遵守現場安全管理,每一環節都符合檢修標準和質量要求,全力保障機組檢修工作高效有序推進。

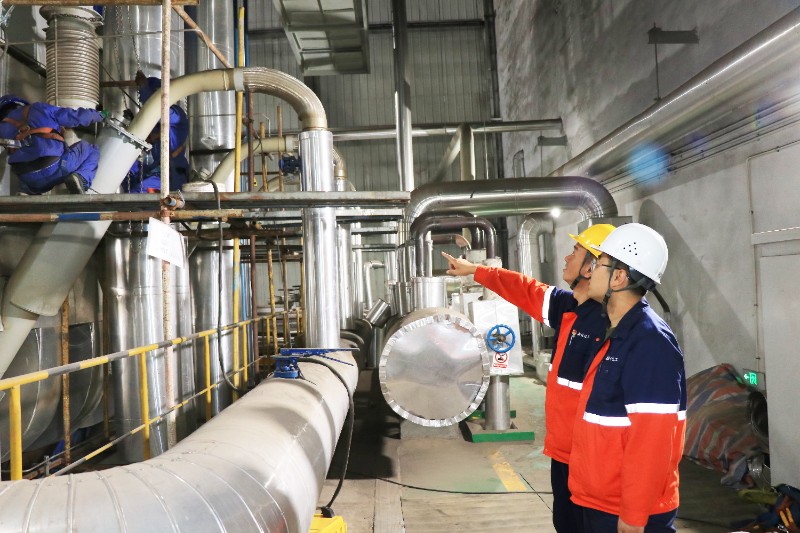

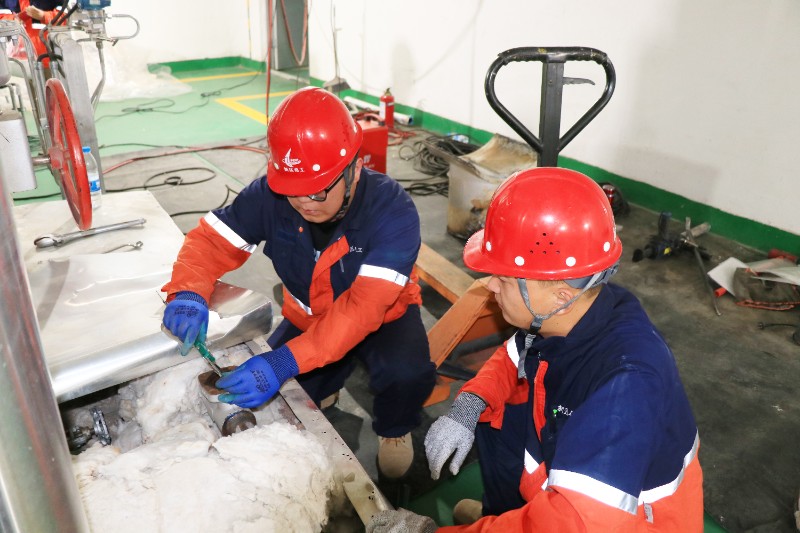

針對檢修過程中存在的缺陷和問題,化工熱電公司在檢修工藝、作業步驟、完成質量方面遵循“應修必修、修必修好”的檢修規程原則,嚴格對照檢修作業指導書和檢修技術標準強化安全、質量、進度管控,落實驗收制度,高效完成各承壓管道焊接口打磨檢驗、空預器清灰、給煤機落煤管膨脹節更換、1.5MPa減溫減壓器三通閥更換、2#給水泵電機前后軸承更換、電氣設備設施消缺、DCS系統程序優化下裝等重點作業任務。
檢修期間,為保證生產連續性,2臺35t/h循環流化床鍋爐及1臺30t/h天然氣鍋爐已全面投入運行。生產刻不容緩、檢修迫在眉睫?;犭姽旧a(chǎn)運行、技術裝備、安全環保三大黨員責任區充分發揮“尖刀連”作用,以黨員先鋒力量引領攻堅合力,以實干實績實效檢驗初心使命,積極抽調人員投入熱電聯產檢修工作當中,發揚“人一之、我十之,人十之、我百之”的甘肅精神一體聯動、合力攻堅,并與外部施工單位、專業技術人員密切配合,在保障園區用汽需求的前提下,使設備檢修后各項性能指標均滿足設計要求。
9月8日4時,化工熱電公司熱電聯產130t/h鍋爐檢修全面完工,順利啟爐,燃燒系統燃燒效率和熱傳導效率均達到最佳狀態,電氣儀表精準運行,給水泵、變壓器等設備經隔離、清洗、檢查和調試后煥發勃勃生機,全廠整裝待發,為化工園區戰嚴冬、沖年關點燃冬季里最旺的一把火。
