近期,由化學工程公司承建的蘭州市三青化學有限公司光引發劑全產業鏈一體化項目大型液氯儲罐安裝順利完成。

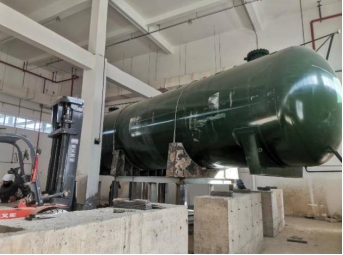

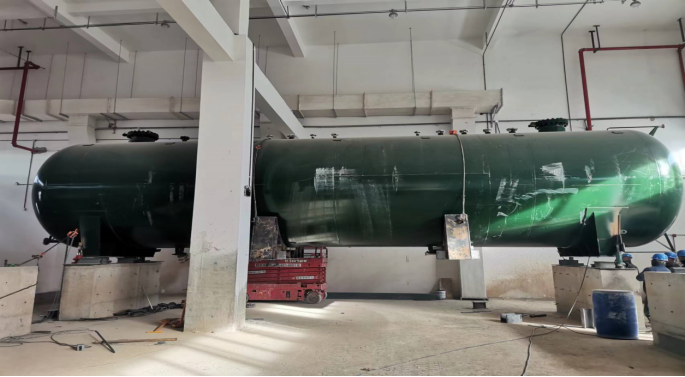

據了解該項目液氯車間需要安裝4臺長13.5米、直徑3.2米、重25噸100立方米的大型液氯儲罐,目前該車間主體已施工完成,液氯儲罐要安裝在車間的設備基礎上,基礎頂距地面1.5米高。由于液氯儲罐體積及重量較大、基礎較高?,F場車間已建成不具備汽車吊吊裝條件,如何將設備安全、平穩的吊裝就位成為本次安裝施工的難點。

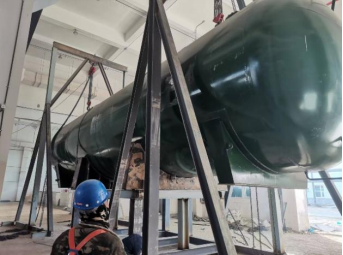

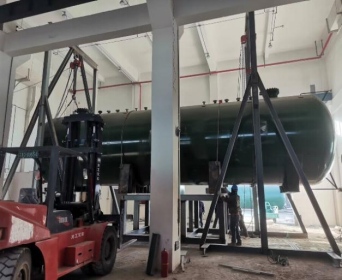

項目部組織技術人員經過與業主商討、現場勘測論證后反復核算起重載荷。最終確定了吊裝方案:通過50噸汽車吊將設備吊入到廠房門口后由龍門架搭配承重滾輪拖入室內,在2臺龍門架上掛20噸電動倒鏈將設備吊起至1.7米高度,放到臨時支架平臺上固定、后將設備倒運至基礎正上方。再使用千斤頂頂起設備,撤出臨時支架平臺,落下千斤頂將設備就位。按此方案,6名施工人員2天時間就能安全高效的將一臺液氯儲罐安裝就位,此安裝方案得到了業主好評。

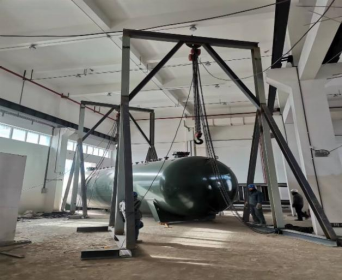

項目部技術人員根據場地及廠房?jì)炔靠臻g,設計并安排施工人員制作了2臺高8.5米龍門架和臨時設備鞍座以及1.6米高設備支架平臺。設備安裝前項目部對施工作業人員作了詳細設備吊裝方案技術及安全措施交底。
此次大型設備的成功安裝,為化學工程公司安裝工程施工方法積累了相應技術經驗,成為后期同類項目安裝工程的一個借鑒案例。
